شحن المباني المعيارية عبر الحدود: حدود الحاويات، الجمارك، وواقع الوصول إلى الموقع

  • 20 مايو، 2026
  • الصناعة
Shipping Modular Buildings Across Borders: Container Limits, Customs, and Site Access Reality Featured Image

شحن مبنى معياري عبر الحدود يعتمد على ثلاثة أمور قد تعرقل مشروعًا مثاليًا: الحدود المادية للحاوية أو السفينة، الأوراق التي يحتاجها وسيط الجمارك في البلد الوجهة، وما إذا كانت شاحنة بطول 13 مترًا يمكنها الوصول إلى موقعك. أي خطأ في أحد هذه الأمور سيجعل الوحدات تبقى في الميناء لأسابيع مع تراكم رسوم التأخير. الخبر الجيد هو أن هذه الأمور الثلاثة يمكن التنبؤ بها — إذا خططت لها قبل قطع الفولاذ، وليس بعده.

لماذا تتأخر معظم شحنات المباني المعيارية عبر الحدود

تقريبًا لا يكون التصنيع هو سبب تأخير مشروع معياري. في تجربتنا مع الشحن إلى أكثر من 80 دولة، حوالي 70% من التأخير في التسليم يعود إلى قرارات لوجستية تم اتخاذها — أو لم تُتخذ — خلال مرحلة التصميم.

النمط ثابت: يوافق المشتري على وحدة معيارية جميلة بعرض 3.2 متر، ثم يكتشف بعد ستة أسابيع أنه لا يمكن نقل أي شيء أعرض من 2.9 متر على الطرق القياسية في البلد الوجهة دون تصريح مرافقة. أو تُشحن الوحدات في الوقت المحدد، لكن قائمة الشحن تذكر "هيكل فولاذي مسبق الصنع" بينما تم إصدار تصريح الاستيراد لـ "وحدات سكنية معيارية". هذا الاختلاف في الصياغة وحده يمكن أن يؤخر الشحنة لمدة 10–14 يومًا.

الحل ليس في المزيد من الأوراق. بل في التسلسل — تحديد استراتيجية الحاوية، رمز النظام المنسق، وطريق الميل الأخير قبل أن ينهي فريق الهندسة أبعاد الوحدة.

Aerial view of an international shipping container port with modular units being loaded
منظر جوي لميناء حاويات شحن دولي مع تحميل وحدات معيارية

حدود الحاوية: الأرقام الحقيقية التي تقيد تصميمك

يجب على كل مصمم معياري أن يحفظ هذه الأرقام الأربعة: 2,352 مم، 2,393 مم، 2,697 مم، و12,032 مم. هذه هي العرض الداخلي، الارتفاع القياسي، ارتفاع المكعب العالي، والطول الداخلي لحاوية ISO بطول 40 قدمًا. أي شيء يناسب هذه الأرقام يُشحن بأسعار الشحن البحري القياسية. أي شيء لا يناسبها يؤدي إلى مسار لوجستي مختلف — وأكثر تكلفة.

التجميع المسطح مقابل القابل للطي مقابل المبني بالكامل

هناك أساسًا ثلاثة تنسيقات شحن للمباني المعيارية، لكل منها منحنى تكلفة مختلف:

  • التجميع المسطح (الألواح، الإطارات، التركيبات معبأة بشكل فضفاض): تتسع من 4 إلى 6 وحدات سكنية كاملة في حاوية واحدة من نوع 40 HC. الأقل تكلفة لكل وحدة، ولكنها تتطلب من 5 إلى 10 أيام للتجميع في الموقع.
  • وحدات قابلة للطي/قابلة للتوسع : يتم شحن حاوية واحدة كوحدة واحدة، ثم تُفرد في الموقع إلى 2–3 أضعاف مساحتها المشحونة. يتم التجهيز في 2–4 ساعات.
  • وحدات ثلاثية الأبعاد مبنية بالكامل: تُشحن بأبعادها النهائية على منصات مسطحة، أو شحن متفرق، أو سفن RoRo. يتم التجهيز في أقل من ساعة، ولكن بتكلفة شحن تتراوح بين 3 و5 أضعاف.

على سبيل المثال، مطور منتجع في الشرق الأوسط تعاملنا معه حدد في البداية 36 وحدة فيلا مبنية بالكامل بعرض 4.2 متر. بعد حساب تكاليف الشحن — منصات مسطحة فقط، سيارات مرافقة في بلدين، شحن متفرق — قمنا بإعادة التصميم إلى وحدات قابلة للطي تُشحن ضمن أبعاد حاوية 40 HC القياسية وتُفرد إلى نفس المساحة الداخلية البالغة 4.2 متر. انخفضت تكلفة الشحن بنسبة 62%.

فخ الحاوية عالية السقف

تضيف الحاويات عالية السقف 305 مم من الارتفاع الداخلي — مفيدة، ولكنها غير مقبولة عالميًا في كل مستودع داخلي، وبعض ممرات السكك الحديدية في أوروبا تمنع التكديس المزدوج على مسارات معينة. تأكد من توفر HC لزوج الوجهة الأصلية الخاص بك قبل تصميم وحدات أطول من 2,393 مم.

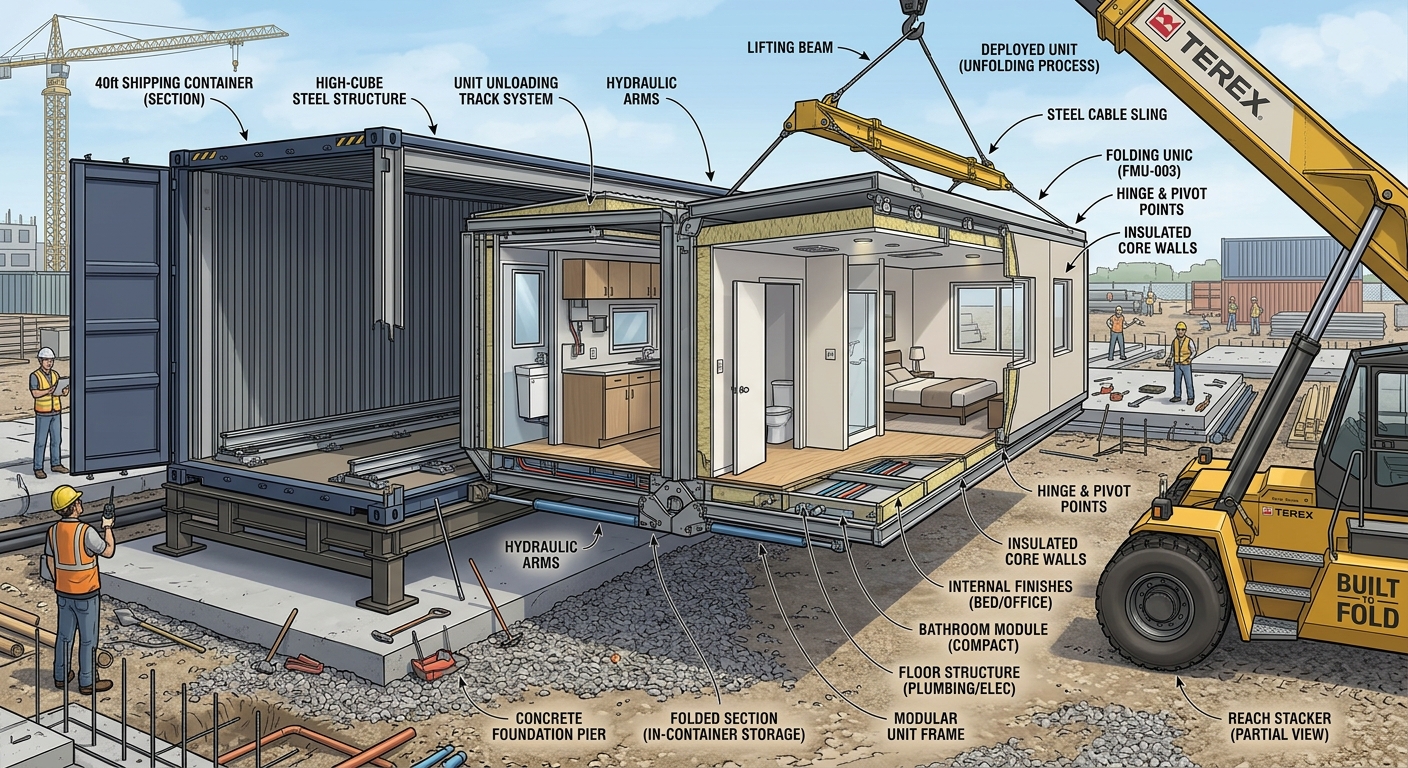

Folding modular building unit being unloaded from a shipping container
وحدة بناء معيارية قابلة للطي يتم تفريغها من حاوية شحن

التخليص الجمركي: الأوراق التي تهم حقًا

تأخيرات التخليص الجمركي عادة لا تكون بسبب المستندات المفقودة — بل بسبب المستندات غير المتسقة. يجب أن يتطابق رمز النظام المنسق في فاتورتك التجارية مع تصريح الاستيراد، وشهادة المنشأ، ووصف بوليصة الشحن، وأي شهادات سلامة خاصة بالبلد. أي عدم تطابق يؤدي إلى فحص يدوي.

سؤال رمز النظام المنسق

تُصنف المباني المعيارية غالبًا تحت رمز النظام المنسق 9406 (المباني الجاهزة)، ولكن بعض السلطات تدفع بالوحدات ذات الهيكل الفولاذي إلى الرمز 7308 (هياكل من حديد أو صلب) والوحدات المصنوعة من الألومنيوم إلى الرمز 7610. التصنيف مهم لأن معدلات الرسوم الجمركية يمكن أن تتراوح من 0% إلى أكثر من 15% اعتمادًا على الرمز المطبق وما إذا كانت بلد المنشأ لديها اتفاقية تجارة حرة مع الوجهة.

المستندات التي ستحتاجها دائمًا

  • فاتورة تجارية مع تفصيل دقيق على مستوى الوحدة
  • قائمة تعبئة تطابق بيان الحاوية تمامًا
  • بوليصة شحن مع وصف منتج متسق
  • شهادة المنشأ (النموذج أ، النموذج هـ، أو الخاصة باتفاقية التجارة الحرة)
  • شهادات اختبار المطحنة للصلب الإنشائي/الألمنيوم
  • شهادات المطابقة CE أو ISO أو المحلية

ألغام أرضية خاصة بكل دولة

تتطلب المملكة العربية السعودية شهادة SASO وشهادة مطابقة صادرة قبل الشحن — وليس في الميناء. يتطلب الاتحاد الأوروبي علامة CE على المكونات الإنشائية وممثل معتمد في الاتحاد الأوروبي مسجل. تضيف أستراليا شهادة تبخير ببروميد الميثيل إذا تم استخدام أي تغليف خشبي. كل من هذه الإجراءات يضيف 5-15 يومًا للتخليص إذا تم اكتشافها متأخرًا.

العمل مع مصنع لديه خبرة في سوق وجهتك أمر مهم هنا. فريق التصنيع والقدرات الخاص بنا يقوم بإعداد حزم وثائق خاصة بكل دولة مسبقًا كجزء من كل طلب تصدير، وهذا هو السبب الأكبر وراء تخليص شحناتنا الجمركي دون تفتيش بنسبة حوالي 90% من الوقت.

Export shipping documents and customs certificates for modular building international shipment
مستندات الشحن التصديرية والشهادات الجمركية للشحن الدولي للوحدات المعيارية

Incoterms: أين يقع الخطر الفعلي

إن شرط Incoterm الذي توقعه هو أكبر توزيع للمخاطر في عملية الشحن بأكملها، ومعظم المشترين يقللون من شأنه. يبدو FOB أرخص على الورق. يبدو DAP مكلفًا. الواقع عادة ما يكون عكس ذلك بمجرد تضمين رسوم الوساطة، والمناولة في ميناء الوجهة، والنقل المحلي، وتكلفة معرفة كل ذلك بنفسك لشحنة واحدة.

متى يكون FOB منطقيًا

إذا كان لديك وكيل شحن معتمد في بلدك، وحجم استيراد منتظم، وفريق لوجستي داخلي — فإن FOB يمنحك التحكم والشفافية في التكاليف.

متى يستحق DAP أو DDP العلاوة

بالنسبة للمشترين الجدد للوحدات المعيارية، أو المواقع النائية، أو الأسواق ذات الأنظمة الاستيرادية المعقدة (أفريقيا، أجزاء من أمريكا الجنوبية، آسيا الوسطى)، فإن الدفع للمصنع لتسليم الموقع يلغي 80% من الأمور التي قد تسوء. العلاوة بنسبة 8-12% تكون دائمًا تقريبًا أقل من تكلفة تأخير تخليص واحد.

قام أحد مشغلي التعدين في آسيا الوسطى مؤخرًا بطلب 24 وحدة سكنية للعمال بشروط DDP. كان الموقع على بعد 600 كيلومتر من أقرب ميناء عبر حدودين. لو قاموا بذلك بأنفسهم، لكان عليهم تنسيق ثلاث شركات شحن، ووسيطين جمركيين، وتصريح عبور للشحنات كبيرة الحجم عبر ممر جبلي. بلغت التكلفة الإضافية لشروط DDP حوالي 42,000 دولار للطلب بأكمله — وهو أقل من تكلفة يومين من توقف المنجم.

الوصول إلى الموقع: الميل الأخير الذي يعطل الجداول الزمنية

يمكنك إنهاء الإجراءات الجمركية في أربعة أيام ومع ذلك تخسر أسبوعين إذا لم تتمكن وحداتك من الوصول فعليًا إلى موقع البناء. يجب أن يتم تخطيط الوصول إلى الموقع أثناء مرحلة تقديم العروض، وليس بعد وصول الوحدات إلى البلد.

القياسات الخمسة التي تحتاجها قبل تجميد التصميم

  • أضيق عرض طريق على مسافة 50 كيلومترًا الأخيرة من الاقتراب — بما في ذلك الجسور والأنفاق وأي مراكز قرى
  • أقل خلوص رأسي (خطوط الكهرباء والجسور واللافتات) — تفرض معظم البلدان حدًا أقصى صارمًا يبلغ 4.5 متر للعبور غير المرخص
  • أضيق نصف قطر دوران — تحتاج المقطورة التي يبلغ طولها 40 قدمًا إلى مساحة دوران تبلغ حوالي 13 مترًا
  • وصول الرافعة في موقع البناء — تحتاج الرافعة المتنقلة التي تزن 50 طنًا إلى حوالي 6 أمتار × 12 مترًا من الأرض المستقرة المستوية لكل موضع إعداد
  • قدرة تحمل الأرض على طول طريق الوصول خلال موسم البناء الخاص بك (الأمطار، ارتفاع الصقيع)

فترات انتظار التصاريح التي لا يخبرك بها أحد

تستغرق تصاريح النقل كبيرة الحجم في ألمانيا من 5 إلى 10 أيام عمل. في الإمارات العربية المتحدة، من 2 إلى 3 أيام. في أستراليا، حتى 4 أسابيع للطرق بين الولايات. في المناطق الريفية في الهند أو إندونيسيا، قد تحتاج إلى مرافقة شرطة بالإضافة إلى تنسيق مع شركة المرافق لإلغاء تنشيط خطوط الكهرباء مؤقتًا على طول الطريق.

النمط الذي نوصي به: أرسل مستكشفًا لوجستيًا — أو قم بتكليف مسح لوجستي محلي — قبل الموافقة على أبعاد الوحدة. يوفر المسح الذي تبلغ تكلفته 1,500 دولار بشكل روتيني أكثر من 30,000 دولار من تكاليف إعادة الهندسة أو المرافقة. يمكنك رؤية كيف نتعامل مع هذا في صفحة مشاريعنا ، حيث تتضمن معظم عمليات التسليم الدولية خطة موثقة للوصول إلى الموقع.

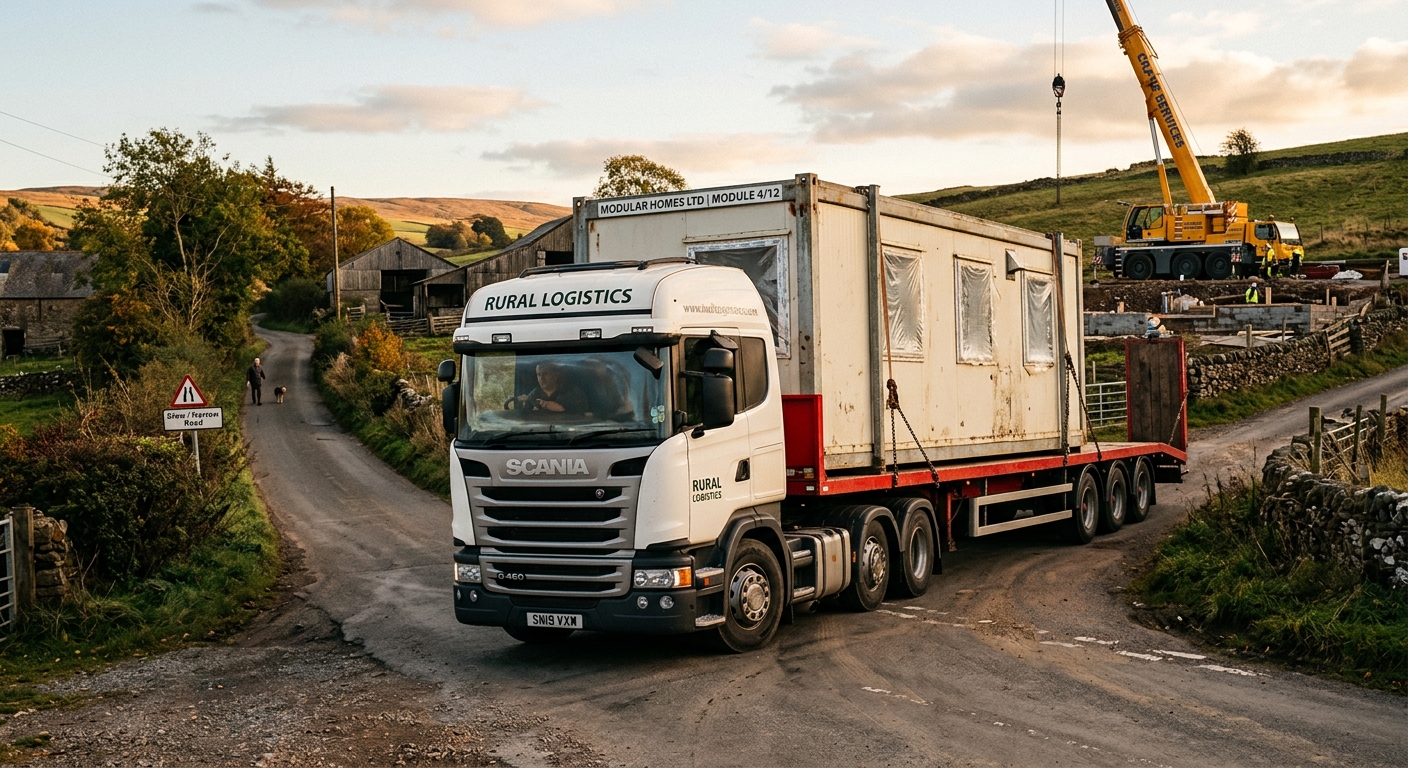

Modular building delivered by flatbed truck navigating a narrow access road to a remote construction site
مبنى معياري يتم تسليمه بواسطة شاحنة مسطحة تتنقل في طريق وصول ضيق إلى موقع بناء ناءٍ

التعبئة والتحميل: قرارات صغيرة ذات عواقب كبيرة

يمكن لمصنعين إنتاج وحدات متطابقة، وشحنها على نفس السفينة، ومع ذلك تصل في ظروف مختلفة تمامًا. يكمن الفرق دائمًا تقريبًا في كيفية تدعيم الوحدات وتثبيتها وتعبئتها لمواجهة حركة المحيط.

ما يبدو عليه التحميل الجيد

  • تدعيم فولاذي ملحوم بأعمدة الزوايا - وليس مجرد ربط بالأشرطة
  • غلاف حاجز بخار على أي سطح داخلي نهائي
  • أكياس مجففة مصممة لتناسب وقت النقل الفعلي (6 أسابيع آسيا-أوروبا، وليس 2)
  • المكونات السائبة معبأة بشكل فردي في صناديق، وليس مكدسة داخل الوحدة
  • توثيق بالصور لحالة ما قبل التحميل

لماذا هذا مهم ماليًا

يغطي التأمين البحري على البضائع الخسارة والضرر ولكنه يستثني عادةً "التعبئة غير الكافية". إذا قرر مساح في وجهة الوصول أن وحداتك كانت ضعيفة التدعيم وأن لوح جدار تصدع بسبب انثناء الحاوية، فسيتم رفض مطالبتك. لقد رأينا مطالبات بقيمة 80,000 دولار أمريكي مرفوضة بسبب تدعيم بقيمة 400 دولار تم تخطيه.

إذا كنت تقارن بين المصنعين، فاطلب صورًا لكيفية تحميلهم الفعلي للوحدات - وليس مجرد صور كتيبات للمنتجات النهائية. يخبرك سطح التحميل عن الجودة أكثر مما يخبرك به صالة العرض.

بناء جدول زمني واقعي للتجارة عبر الحدود

إليك ما يبدو عليه الجدول الزمني الصادق لمشروع وحدات نموذجي من آسيا إلى الوجهة يتكون من 20-40 وحدة:

  • الأسابيع 0-2: تجميد التصميم، تأكيد استراتيجية الحاويات، الاتفاق على رمز النظام المنسق مع وسيط الوجهة
  • الأسابيع 2-10: التصنيع (يختلف حسب التعقيد)
  • الأسابيع 8-10: التفتيش قبل الشحن، إنهاء الشهادات، إعداد مستندات التصدير بالتوازي
  • الأسابيع 10-11: التحميل، المناولة في الميناء، موعد قطع السفينة
  • الأسابيع 11-15: النقل عبر المحيط (آسيا-الشرق الأوسط)، 16-18 لآسيا-أوروبا، 18-22 لآسيا-أمريكا الجنوبية
  • الأسابيع 15-17: التخليص الجمركي + النقل الداخلي
  • الأسابيع 17-19: التجميع في الموقع

الإجمالي: 17–22 أسبوعًا من العقد إلى الإشغال للطلب القياسي. أي شخص يعد بـ 8–10 أسابيع للتسليم المعياري الدولي إما أنه يتخطى الخطوات أو لم يشحن الكثير منها. لمزيد من السياق حول كيفية مقارنة الجداول الزمنية للمباني المعيارية بالبناء التقليدي في الموقع، يغطي تحليلنا modular vs. traditional construction كلا من الجدول الزمني والمقايضات في الكربون المدمج.

خطط للشحنة قبل تصميم المبنى

أكثر تحول عقلي فائدة للمشاريع المعيارية عبر الحدود: تعامل مع الخدمات اللوجستية كمدخل تصميم، وليس كمشكلة تسليم. كلما أسرعت قيود الحاويات، وتصنيف الجمارك، وقيود الوصول إلى الموقع في تغذية أبعاد الوحدة الخاصة بك، كلما كان تشغيل المشروع بأكمله أكثر سلاسة وأقل تكلفة.

وهذا يعني طرح خمسة أسئلة قبل الانتهاء من أي شيء: هل تناسب حاوية قياسية أم أحتاج إلى رف مسطح؟ ما رمز النظام المنسق الذي يتوافق مع اتفاقية التجارة الحرة الخاصة بي وتصريح الاستيراد للوجهة؟ ما Incoterm الذي يتناسب مع قدرة فريقي اللوجستية؟ هل يمكن لشاحنة ورافعة قياسية الوصول إلى موقعي؟ وهل لدي الأوراق الصحيحة المعدة قبل انتهاء التصنيع، وليس بعده؟

الحصول على هذه الإجابات بشكل صحيح هو ما يفصل مشروعًا معياريًا مدته ستة أشهر عن مشروع مدته ثمانية عشر شهرًا. إذا كنت تخطط لمشروع بناء معياري عبر الحدود وتريد مراجعة لوجستية واقعية قبل تثبيت التصميم، فإن فريق apexecobuilt قد شحن إلى أكثر من 80 دولة ويمكنه اختبار خطتك مبكرًا — تواصل معنا أو تصفح حلولنا لرؤية صيغ التسليم والوجهات النموذجية.
